Bau der Süddeutschen Erdgasleitung zwischen Plankstadt, Eppelheim, Kirchheim, Leimen & Lingental Bilder Update 15.09.2026

Autorenbild: Andreas Schink
Andreas Schink
4. Sept.
2 Min. Lesezeit

Aktualisiert: 16. Sept.




RHEIN-NECKAR-KREIS / HEIDELBERG. Beim Bau der Süddeutschen Erdgasleitung (SEL) verzeichnet der Fernleitungsnetzbetreiber terranets bw einen bedeutenden Fortschritt im Rhein-Neckar-Kreis: Zwischen Heidelberg und Leimen wurden die technisch anspruchsvollen unterirdischen Bohrungen erfolgreich fertiggestellt. Gleichzeitig laufen im angrenzenden Bauabschnitt zwischen Grenzhof, Eppelheim und Rohrbach sowie Richtung Plankstadt die Arbeiten zur Verlegung der wasserstofftauglichen Transportleitung auf Hochtouren.


Technisches Meisterwerk im Untergrund: Bohrmaschine erreicht den Dachsbuckel


Ein Kernstück des Projekts zwischen Heidelberg und Leimen-Lingental stellt die Unterquerung sensibler Natur- und Nutzflächen dar. Auf einer Länge von rund drei Kilometern durchörterten Spezialmaschinen geschützte Landschaftsbereiche, Weinberge, landwirtschaftliche Flächen sowie einen Steinbruch in Tiefen von mindestens vier Metern.

Mit dem Eintreffen der letzten Tunnelbohrmaschine am Zielort am Heidelberger Dachsbuckel konnte im Juni 2026 das Ende der Bohrarbeiten gefeiert werden. In den ausgebauten Microtunneln läuft derzeit der Einzug der schweren Rohrstränge. Bis Oktober 2026 soll die gesamte Leitungstrasse in diesem schwierigen Gelände fertig im Boden liegen.


Offener Trassenbau von Grenzhof über Eppelheim bis Rohrbach

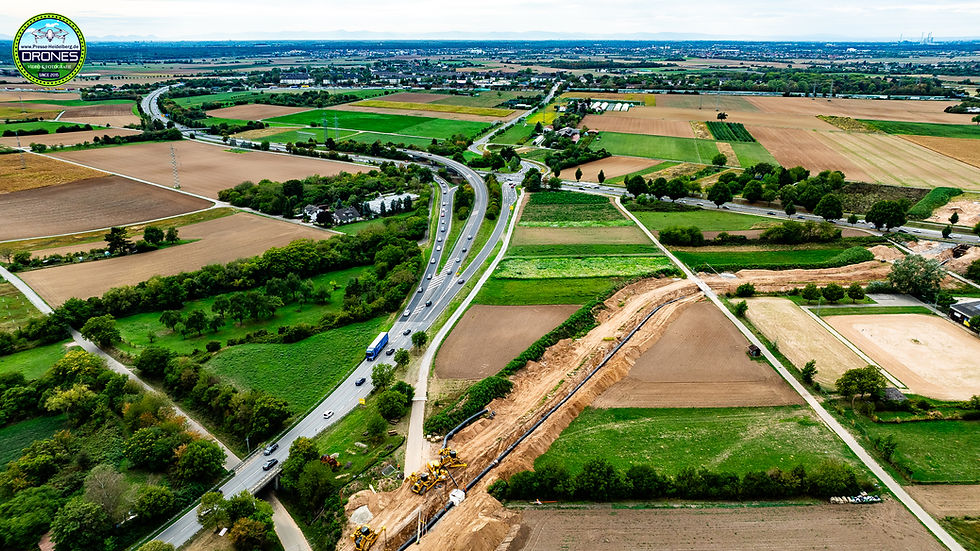

Auch auf dem direkt angrenzenden Streckenabschnitt im Umfeld von Plankstadt, Eppelheim und Heidelberg-Rohrbach geht es zügig voran:

  • Trassenvorbereitung & Rohrausfuhr: Seit Frühjahr 2026 wurden der Mutterboden abgetragen und die Rohre entlang der Trasse ausgelegt.

  • Verschweißen & Verlegen: Die einzelnen Leitungsrohre wurden vor Ort zu langen Abschnitten verschweißt, durch unabhängige Gutachter geprüft und schrittweise in den rund 2,5 Meter tiefen Rohrgraben gehoben.

  • Aktuelle Phase: Derzeit werden die Gräben wieder verfüllt und verschlossen. Der Arbeitsstreifen, der für die Bauphase etwa 34 Meter Breite in Anspruch nimmt, wird sukzessive wieder für die landwirtschaftliche Nutzung vorbereitet.


Hohe Standards bei Bodenschutz und Rekultivierung


Der Schutz von Boden und Umwelt steht bei der Umsetzung der SEL an oberster Stelle. Während des gesamten Bauprozesses begleitet eine fachkundige bodenkundliche Baubegleitung die Arbeiten. Der schonend getrennt gelagerte Ober- und Unterboden wird nach Abschluss des Leitungsbaus wieder lagenweise eingebracht.

Nach dem Verfüllen der Baugruben und dem Rückbau der Baustellenplätze startet im Herbst 2026 die schrittweise Rekultivierung. Je nach Witterung werden alle in Anspruch genommenen Agrar- und Forstflächen bis zum Sommer 2027 vollständig wiederhergestellt und den jeweiligen Eigentümer:innen sowie Bewirtschafter:innen übergeben.


Zukunftsfähige Infrastruktur für die Region


Die Süddeutsche Erdgasleitung (SEL) soll im Gesamtabschnitt zwischen Heidelberg und Heilbronn bis Ende 2026 fertiggestellt werden. Sie dient nicht nur der kurz- und mittelfristigen Versorgungssicherheit der Region, sondern ist von Beginn an „H2-ready“ konstruiert. Als zentraler Baustein des künftigen bundesweiten Wasserstoff-Kernnetzes wird die Trasse ab den 2030er Jahren grüne Energie durch Baden-Württemberg transportieren.
